滇中引水石鼓水源工程施工正酣,进度提前3个月

作为滇中引水石鼓水源工程“心脏”部位的地下泵站,沿西南-东北方向分布于冲江河右岸山体中,工程具有多项世界之最:地下泵房世界最大、提水泵站单机离心泵容量亚洲最大、提水泵站总装机容量亚洲最大。

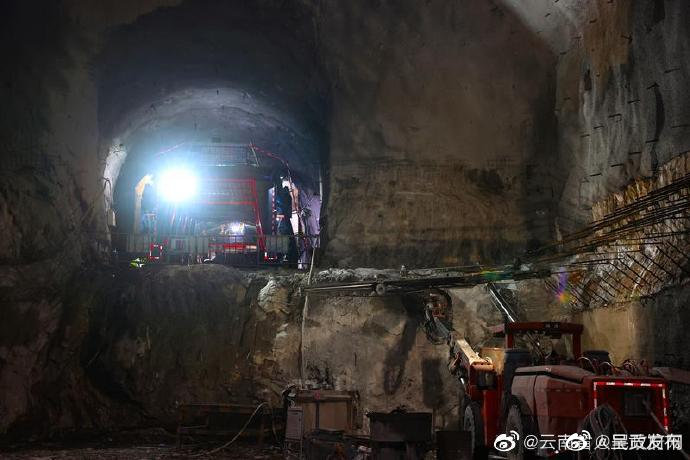

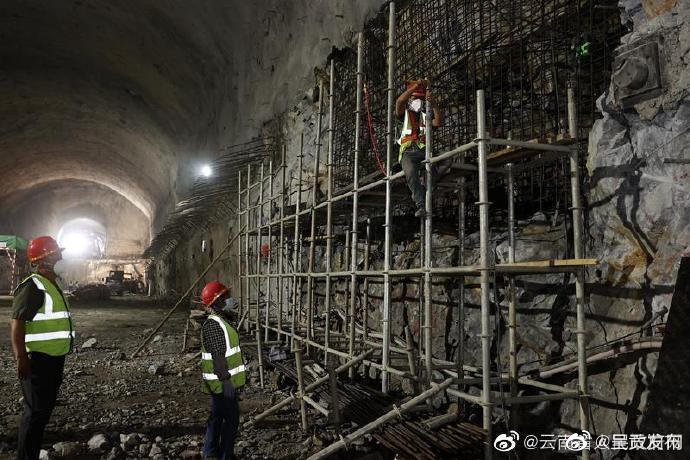

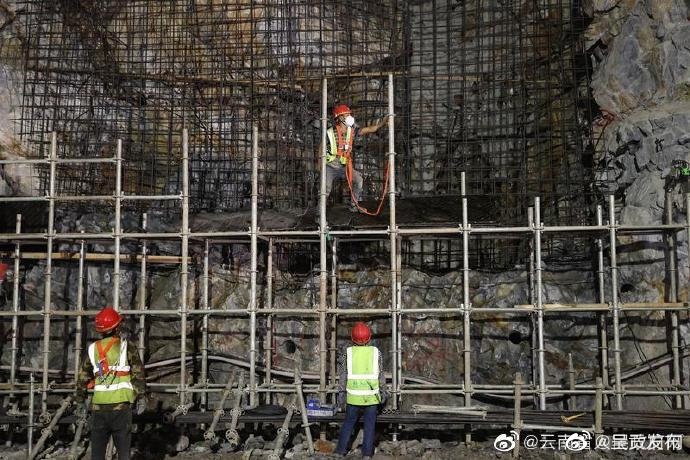

滇中引水石鼓水源工程主泵房施工分为7层开挖,2021年9月15日第1层开挖完成,3月9日第2层开挖完成(含岩锚梁),累计开挖8.4万立方米,占总开挖量22.3万立方米的38%,目前正在进行第2层的系统支护施工,进度比设计工期提前约3个月。(via.云南省人民政府网)#宝藏蓝v激励计划#呈贡发布呈贡发布呈贡发布
