近日,昆明网友通过人民网领导留言板询问滇池航运为何还未通航?对此,昆明市交通运输局进行了回复。



昆明信息港/cnkmxxg

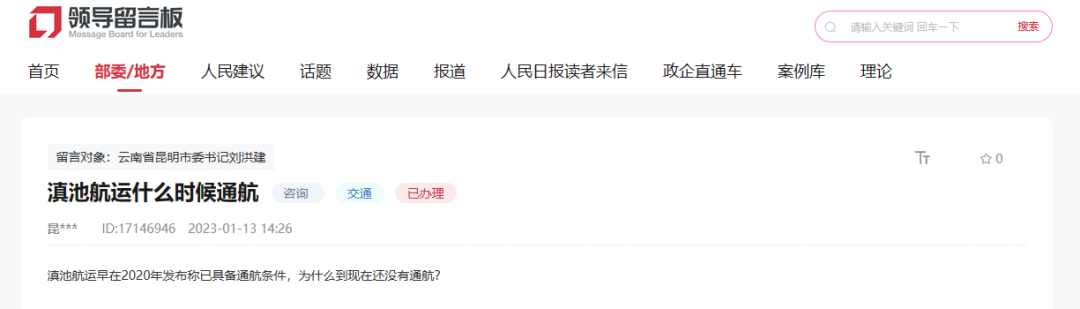

领导留言板截图



网友留言:

滇池航运早在2020年发布称已具备通航条件,为什么到现在还没有通航?





昆明市交通运输局回复:

滇池航运建设工程是环滇“四大交通圈”中“湖面旅游水运交通圈层”的重要组成部分,列入云南省“十三五”水运发展规划及《昆明市交通运输综合规划》的项目。



项目建设内容主要有新建呈贡新城码头、修复白鱼口码头、改扩建彰美村码头、改扩建湖滨一号停靠点、航道工程及其他相关支持保障系统、辅助工程和环保工程。



滇池航运一期项目交工时间为2019年12月30日,截至目前,项目单位未申请竣工验收,未取得《港口工程竣工验收证书》。根据《港口工程建设管理规定》,未组织竣工验收或者验收不合格,不得擅自交付使用。



下一步,昆明市港口行政管理部门将督促项目单位尽快开展竣工验收工作,推进滇池航运事业发展。
