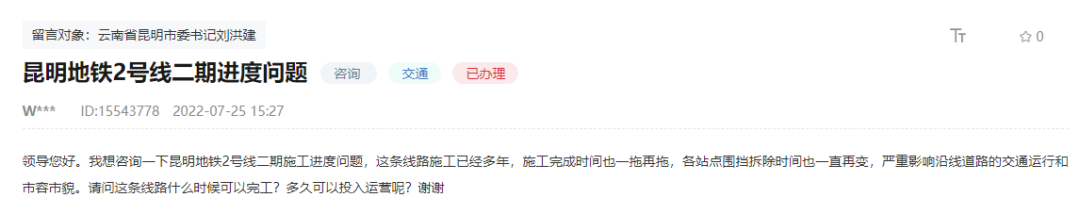

问:昆明地铁2号线二期建设进度
近日,网友通过地方领导留言板咨询,昆明地铁2号线二期施工进度问题。这条线路施工已经多年,施工完成时间也一拖再拖,各站点围挡拆除时间也一直在变,严重影响沿线道路的交通运行和市容市貌。
请问这条线路什么时候可以完工?多久才可以投入运营呢?
昆明市交通运输局回复:
目前10座车站主体结构已封顶,车站附属结构完成70%;除昆明火车站—南坝站区间、宝丰站—海东公园站区间外,其余9个区间已双线贯通;滇池国际会展中心站、宝丰站已随5号线开通初期运营。地铁2号线二期昆明火车站至南坝站区间需下穿昆明铁路局行包综合楼,目前路地双方已达成协议,待拆除行包综合楼后进场施工。其他工点正加紧建设。
二、施工围挡情况,地铁车站施工涉及车站主体结构、附属结构土建工程、站后机电设备安装和装修工程施工,每个站点的施工还涉及多次管线迁改,为满足交通正常通行,围挡不能一次到位,需经交警部门审批后分期分阶段实施。每一次围挡调整都会伴随着道路翻交,这是一种临时道路过渡方案,是确保地铁施工期间道路顺畅的道路组织。
交通将根据实际情况对现有道路进行改线调整,通过交通标志等把车辆引导到经改建或临时铺设的道路,以保证交通不中断。
有的半盖挖施工车站,在南北两侧不能同时施工的情况下,从围挡施工开始到工程结束,需要进行多次道路翻交,所以就需要多次围挡调整,确保交通通行和施工进行。

问:2号线东延线与1号线的换乘
昆明市交通运输局回复:
按照昆明地铁线网规划最新研究成果,为增强呈贡片区与滇池会展中心片区的联系,线网中规划有2号线东延线,未来建成后可通过与1号线的换乘实现呈贡方向-滇池会展中心方向便捷联通。

问:8号线处于前期规划阶段

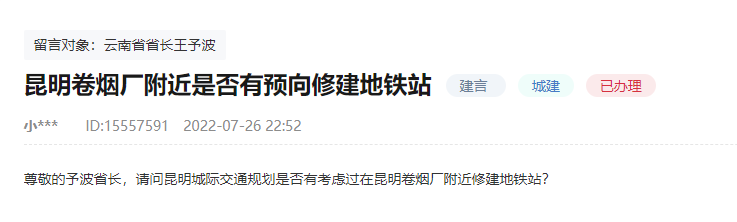

答:网友通过地方领导留言板咨询,请问昆明城际交通规划是否有考虑过在昆明卷烟厂附近修建地铁站?
昆明市交通运输局回复:
按照昆明地铁线网规划最新研究成果,昆明卷烟厂附近规划有8号线,8号线为南北轨道交通辅助功能线,串联了北市区、巫家坝及滇池北岸区域。线路沿龙泉路敷设,在龙泉路和红园路交叉口规划有站点,服务范围已基本覆盖昆明卷烟厂片区,未来建成后可满足该区域居民的地铁出行需求。
目前8号线处于前期规划阶段,待上报国家发改委批复建设规划。昆明市交通运输局将结合城市发展以及居民出行需求,不断地优化轨道交通线网规划,突出轨道交通网络化运营及管理,更好的为广大市民的提供便捷、高效的出行方式。
