5月4日,昆明自来水集团有限公司发布突发性停水通知称,因中铁十六局在二环南路海狮酒店门口施工影响致地基下沉,再次导致城市主供水管道漏水,预计5月5日16时进行紧急停水抢修。传送门→突发性停水!昆明多片区预计停水28小时!
抢修期间,二环南路(春城路至老海埂路)段沿线、南坝路(永安桥至官南大道)段沿线、官南大道(南坝路至小官路)沿线、坤盛路沿线、前卫西路(坤盛路至年华街)段沿线、滇池路沿线、广福路沿线、红塔东路沿线、春雨路沿线等片区将出现水压下降或无水情况,预计5月6日20时复水。
从2021年12月16日至今,二环南路旁的自来水管道在不到半年的时间,已破损4次。多次停水,造成周边居民生活十分不便,居民十分疑惑:为啥水管总是坏?

现场

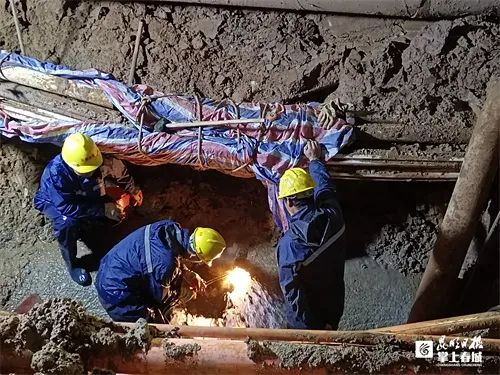

24小时不间断作业
5日下午4点停水抢修

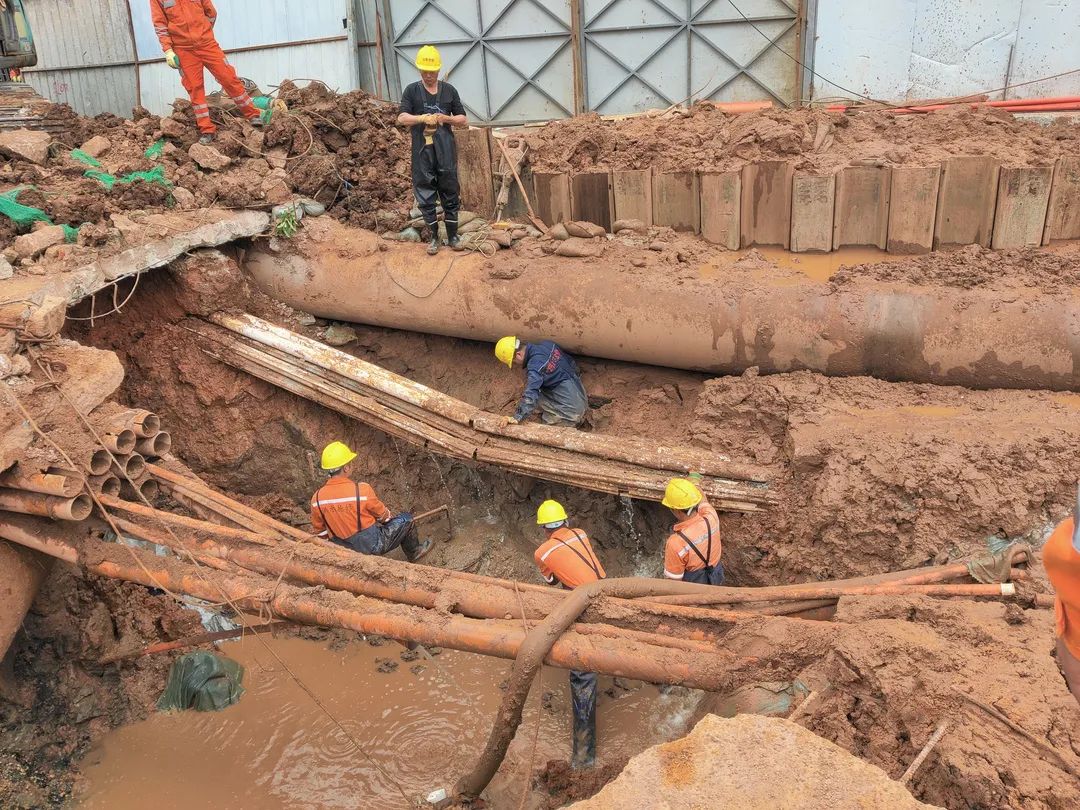

5日下午1点,记者来到二环南路停水抢修施工处,周边设有围挡,不久前刚回填好的地面被挖开,坑槽里冒着一股股水流,抽水机正在抽排坑内积水,现场还有一台大型挖掘机正在作业。“根据水流的位置,我们初步确定了漏水点,现在要把漏水点附近的泥土清理完。”昆明通用水务自来水有限公司(以下简称“昆明自来水公司”)抢修室主管李锰介绍。

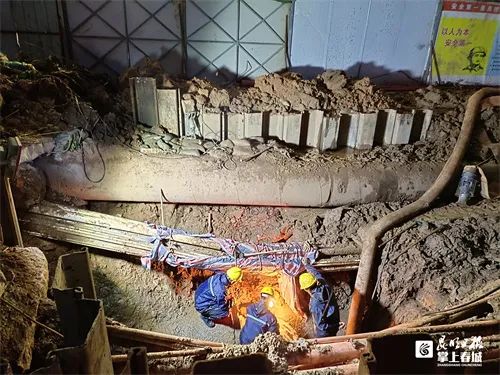

据了解,此次发生渗漏的水管深埋在4米左右的地下,距离4月19日发现的漏水点不到10米。昆明自来水公司工作人员于3日晚上10点来到现场,之后便开始了24小时不间断作业。“这次在这条供水管道一共发现2个出水点,为了尽快完成抢修,我们投入了30多名工作人员轮流换班,24小时不间断作业。相较于上次抢修,我们不仅加大了人力投入,还增加了机械设备,此次抢修配备了5台挖掘机和1台钢板桩机,钢板桩机主要是起支护作用,防止土方垮塌。”李锰说。
下午4点,抢修现场下着雨,工作人员找到了出水点,与此同时,昆明自来水公司停止供水。“现在已经找到了出水点,要停止供水,然后尽快修复受损管道”,李锰还介绍,下雨给抢修造成了一定困难,加上泥土含水量高、粘度高,所以开挖路面、寻找出水点就费了些功夫。
停止供水后,昆明自来水公司会安排送水车为停水片区居民送水。“送水车会24小时不间断循环送水,我们已经做好准备了,如果接到需要送水的电话,就会马上出发,将水送到小区,因为很多小区都有蓄水池,所以一般停止供水几个小时后才需要送水。”昆明自来水公司工作人员周女士介绍。
半年内停水4次,停水片区部分居民表示“心太累”。“这段时间,停水越来越频繁,给我们的生活造成了很大困扰,昨天通知提前储水,我就在家翻箱倒柜找容器盛水。等修好了,我可能又会担心水会不会什么时候又停了,经常性停水都给我停出心理阴影了。”盛高大城小区居民黄女士介绍。对于此次停水,同住盛高大城小区的刘先生称“心太累”。“虽然有送水车送水,但对于腿脚不方便的老年人来说,取水也非常不方便。一次两次停水,忍忍也就过去了,可是三次四次,经常性停水,给我们的生活造成不便,心也很累。而且我有些想不通,为什么这块的水管总是坏。”刘先生说。
对于此次管道破损的原因,自来水公司认为是中铁十六局在二环南路海狮酒店门口施工,造成地基下沉所致。“地基下沉,压到了供水管道,供水管道压力过大,就造成了管道破损。”李锰称。
回应
施工确实会扰动地基
但管道破损是多方原因所致
4月19日,海狮酒店门口的供水管道破损被修复后,中铁十六局将其他管道修复好,并完成了地面回填,可半个多月后,该地面又被挖开。“我们能做的,还是跟上次一样,配合自来水公司进行抢修。等水管破损修复好后,修复其他管道、回填路面,这些都由我们来完成。”
中铁十六局昆明220千伏电力隧道项目党工委书记底龙飞介绍。
而对于昆明自来水公司所说的管道致损原因,底龙飞认为有些片面。“管道的漏水点,是我们建设电力隧道项目的2号井。隧道的建设都是经过规划的,并且在项目开展前,我们都请了地下各管线的产权单位来看了位置,2号井的基坑与地下管线最近的距离大概是10米。”底龙飞说。
据底龙飞介绍,施工过程中,对于地面沉降等都设有相应的控制值。“我们在基坑周围和管道沿线都设有监测点,用监测点的沉降数据来反映我们的施工情况。4月1日前,沉降的数据都在我们设定的允许范围内,但4月1日之后供水管道抢修,就没有再监测。”底龙飞介绍。
底龙飞介绍,虽然沉降数据一直在允许范围内,但不可否定,施工会带来地基的扰动。但底龙飞认为,供水管道的多次破损,离不开管道自身的老化和地面沉降带来的压力。“据我了解,破损的管道已经有30多年的使用时间了,管道本身可能存在老化。而且因为土质的原因,容易造成地基沉降,所以综合来看,管道破损是多方原因导致的。”底龙飞分析道。
供水管道总是破损,难道就没有办法“根治”吗?“目前,隧道的基坑和结构都已经完成了,之后的话,我们也会采取一些措施来预防管道破损,比如施工尽量避开管道范围,并且加厚路面的盖板,但其实最好的办法是更换老化的管道。”底龙飞称。而对于是否会更换管道这一问题,昆明自来水公司称已在计划之内。“我们每年都有老旧管道更新计划,所以这个管道是在更新计划内的。”周女士介绍。但对于具体更换时间,周女士称无法预计。


都市时报全媒体记者:薛瑞鹃
