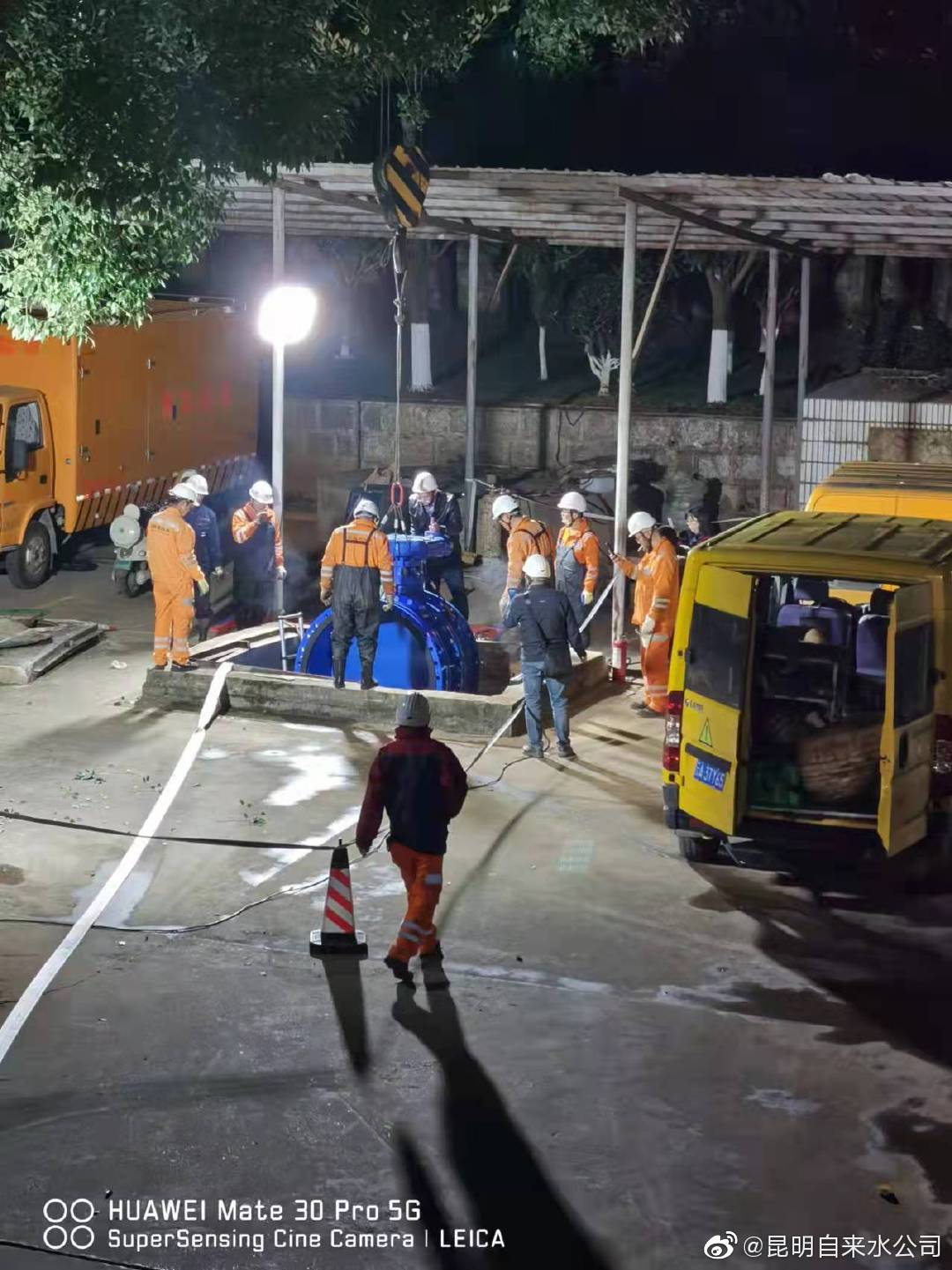

六水厂DN1200原水阀门运行多年,存在启闭不灵的严重故障,对城市供水调度指令的正常执行造成阻碍,为确保城市供水的安全、优质、稳定,昆水集团按计划于12月8日晚实施阀门修复及更换。为尽量减少水厂停水次数以保障城市供水,本次阀门修复实际上包含多项内容:

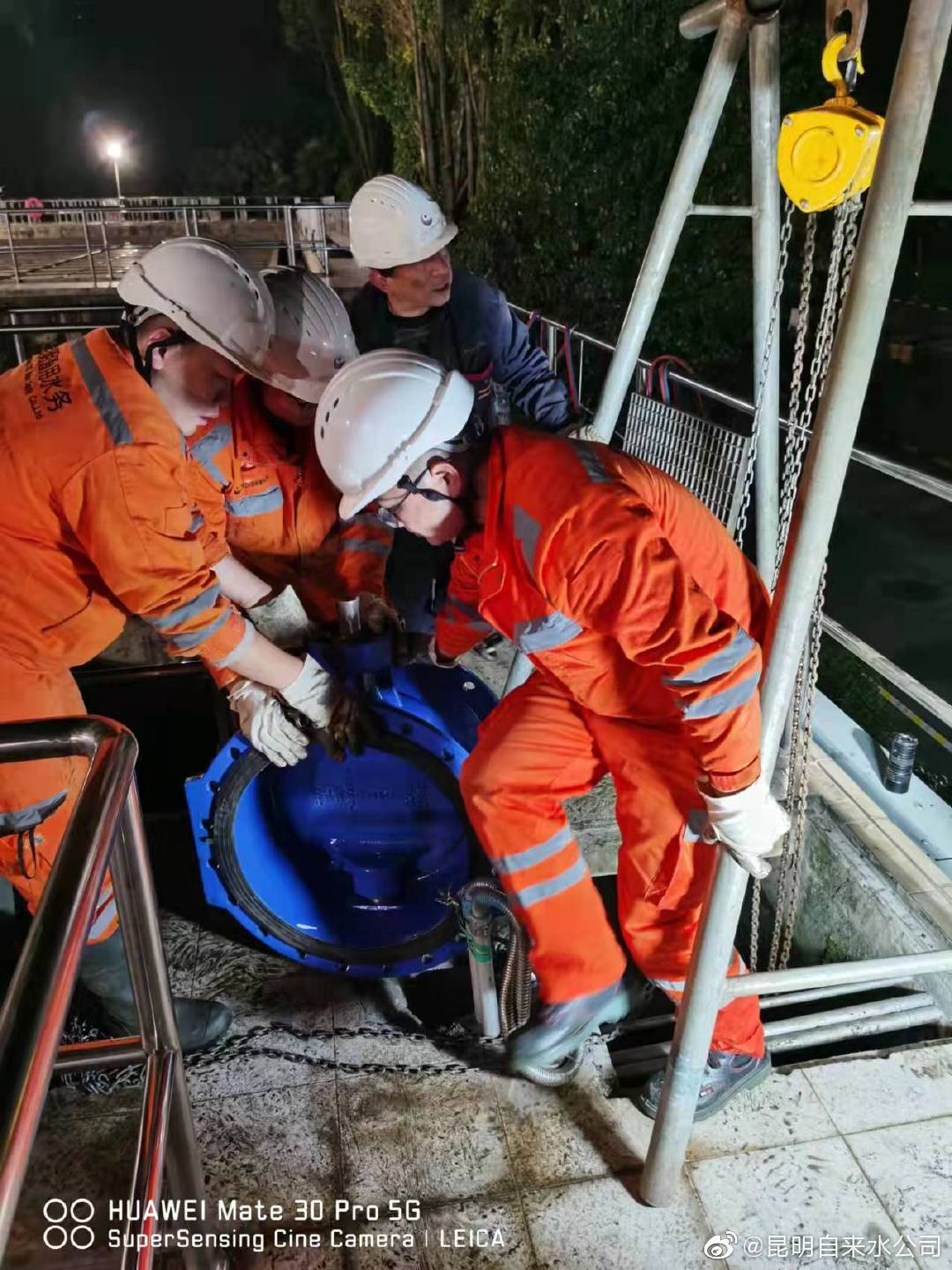

1,更换六水厂DN1200阀门;
2,更换六水厂滤池工艺3台DN500电动阀;

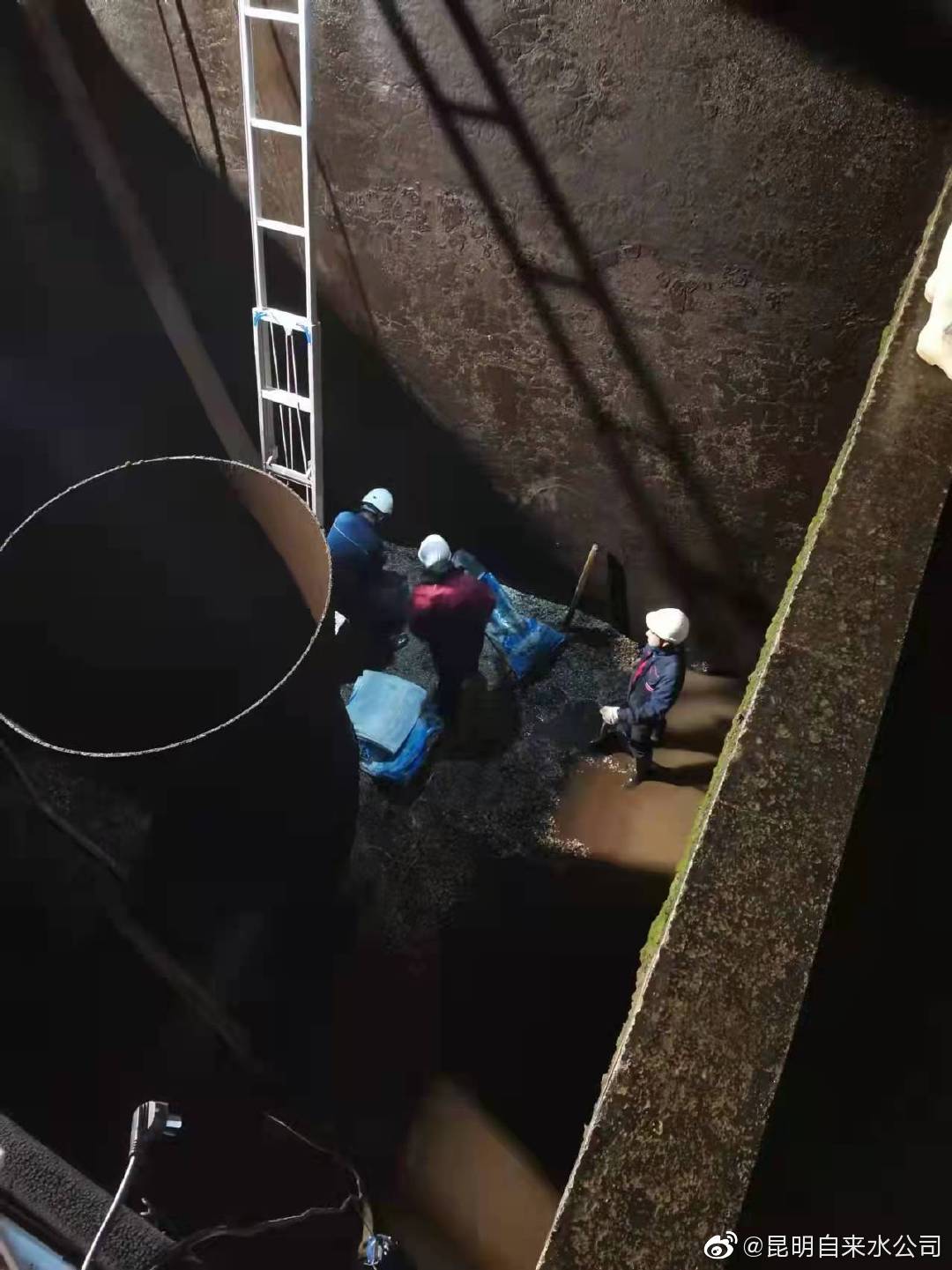

3,清洗1000立方米吸水井

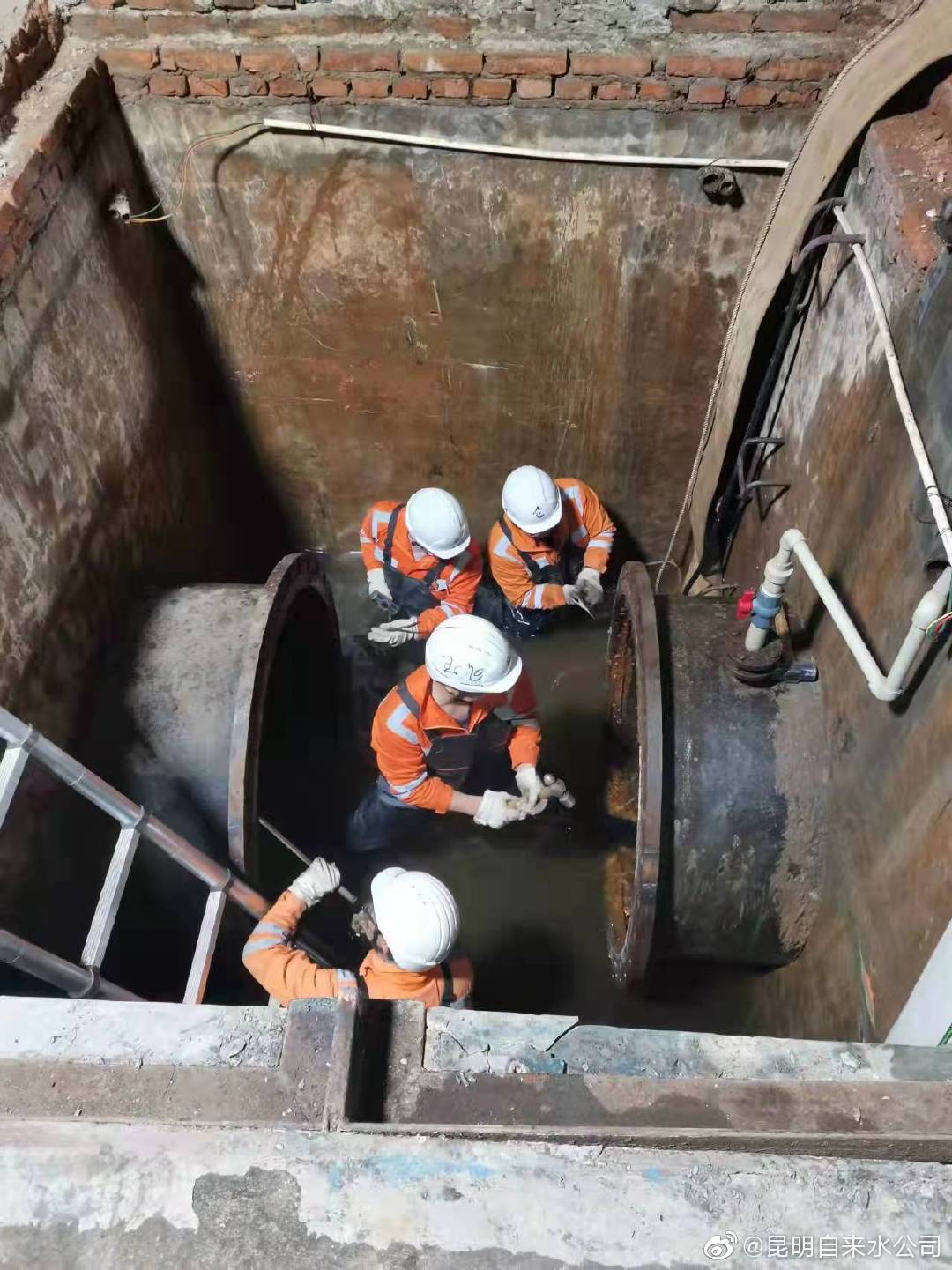

4,清洗500立方米原水分配井。
为进一步减小阀门更换对城市供水的影响,本次计划停水利用夜晚低峰供水时段进行。此次计划性停水时长较长主要是为避免原水管承压过大出现损坏,退水要从松花埧枢纽站开始关闭源水,需要一定时间;同时滤池退水以及阀门工位处于构巩物内部水道中,作业面狭窄,施展不开;复水时水厂工艺进水到可向城市并网所需的工艺时间也需要2小时。为保障六水厂阀门更换期间城市供水稳定,昆水集团采取了阀门调整、增加其它水厂产量等措施确保区域用水正常,同时应急送水车辆全程待命以应对可能出现的用水问题,确保了此次计划性停水施工对城市供水的影响降至最低。经过科学施工,合理规划,本次计划停水于6:35原水恢复,7:30开第一台机供水,8:30全面恢复供水,城市管网压力9:00恢复正常,提前4小时完工并恢复正常供水。昆水集团通过采取调整措施,在此期间仅西片区管网压力略有下降,96106客服热线未接到用户低压缺水投诉。
